为加快推进和完善柠条塔工业园区及周边天然气配套设施建设,满足工业园区及周边天然气用户的用气需求,公司于2020年3月18日成立柠条塔项目部,随即开始协调征地工作。
3月21日-23日项目部分别与陕西铭智路桥建设有限公司、北京金石湾管道技术有限公司、陕西天通实业有限公司签订了管线土建合同、管线安装合同以及场站建设合同;
4月20日开始进行清扫管线工作;

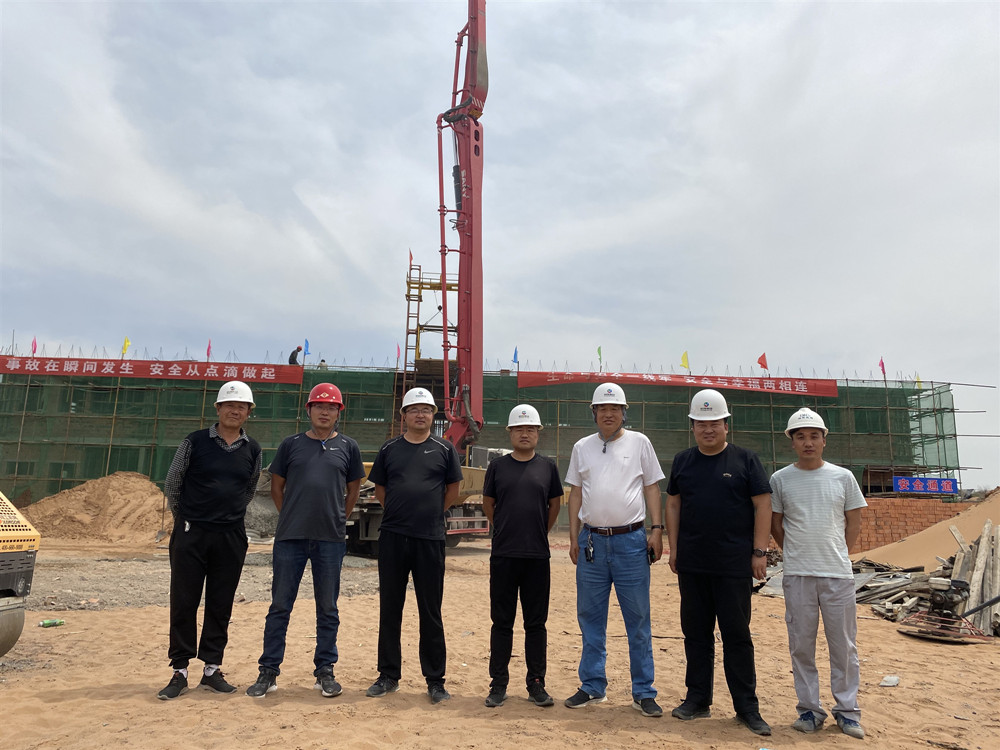

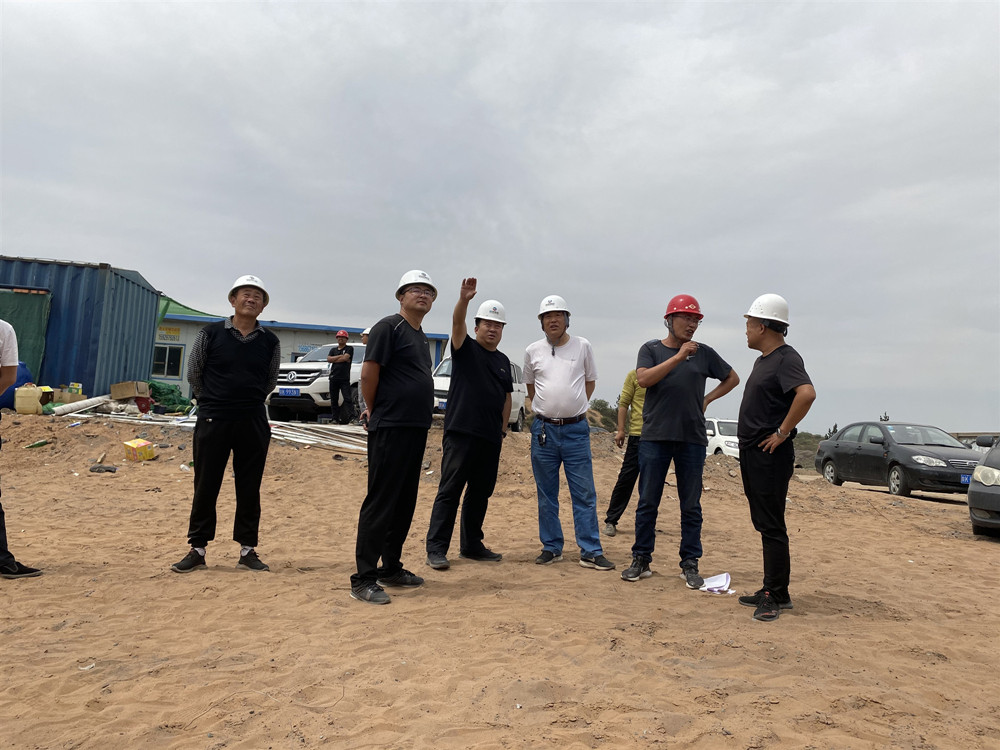

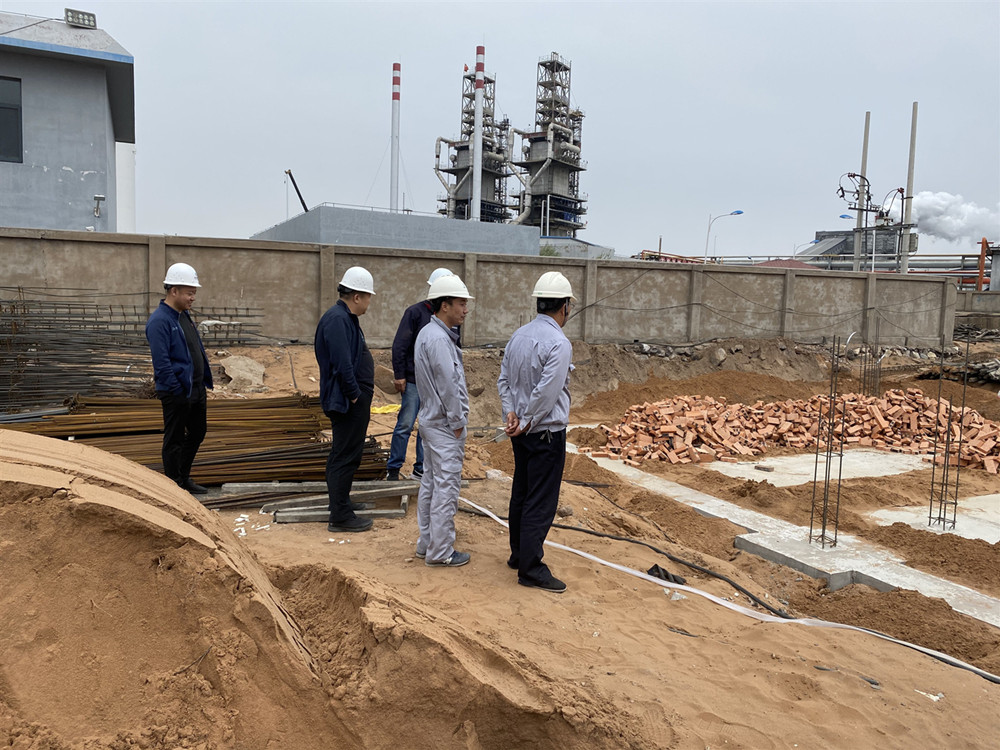

(施工期间董事长视察场站建设工程)
5月1日开始进行试焊工作

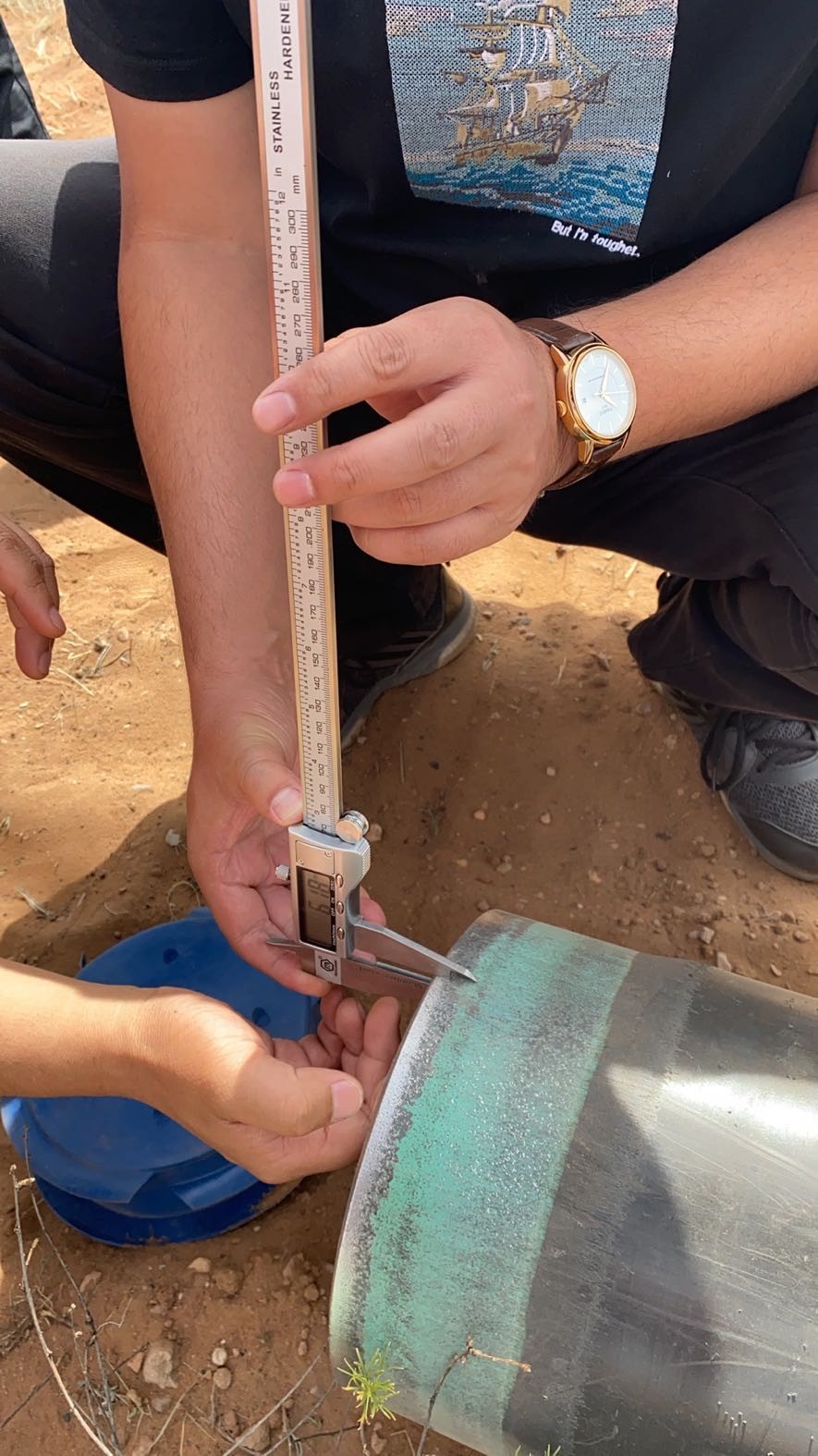

(现场验收施工材料)

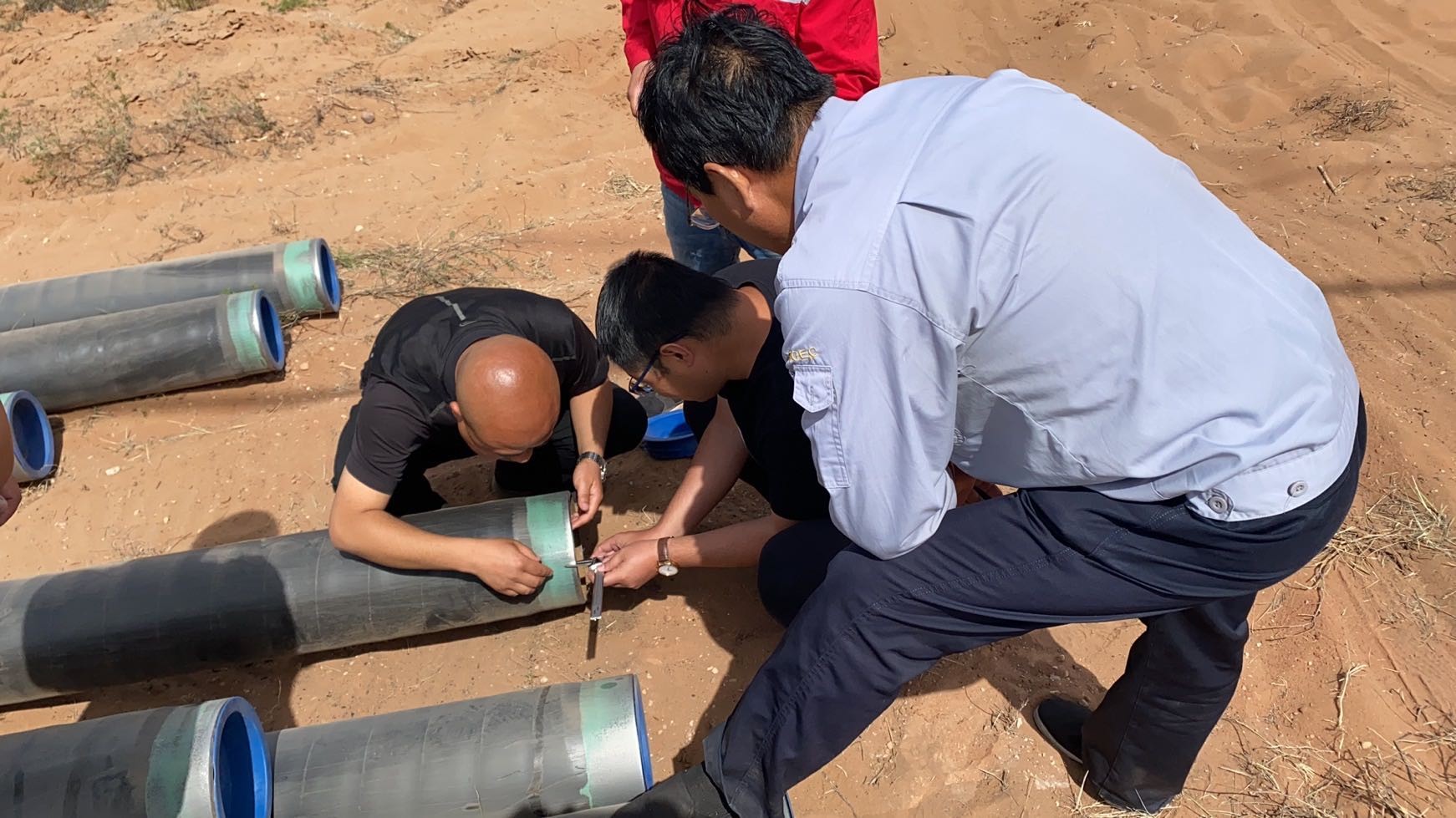

(董事长、中盛杨总、金石湾安装总经理视察焊接现场)
截至6月10日
管线土建及清扫管线工作已全部完成;
管线安装情况:管线全长共计28公里,目前已完成18.1公里;
场站建设情况:办公楼二层已封顶。
所有项目预计将在7月10日全面竣工,其中包含场站办公楼投入使用,场站设备投入使用,管线安装全部竣工。
